Mintia: Gigantul energetic din UE, gata în mai puțin de o lună

Mintia: Gigantul energetic din UE, gata în mai puțin de o lună

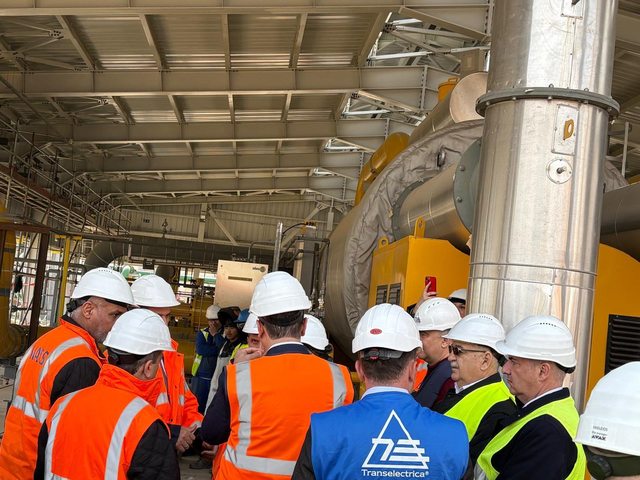

Membri ai Directoratului Transelectrica, alături de reprezentanți ai Transgaz și Mass Global Energy Rom, au efectuat o vizită de lucru la șantierul termocentralei Mintia, pentru a evalua stadiul lucrărilor de modernizare. Vizita, coordonată de Pavel-Casian Nițulescu, secretar de stat în Ministerul Energiei, a avut ca scop principal analiza progreselor înregistrate și identificarea soluțiilor pentru a respecta termenele contractuale. Accentul a fost pus pe energizarea Turbinei cu Gaz 1 (TG 1).

Provocări și Termene

Transelectrica a transmis că finalizarea primei etape, asumată împreună cu asocierea Electrimontaj Cluj – Energobit, este prevăzută pentru 15 mai 2026. Pentru a atinge acest obiectiv, Mass Global Energy Rom trebuie să gestioneze o serie de provocări. Acestea includ finalizarea tuturor lucrărilor din instalația proprie la TG 1, realizarea testelor necesare, asigurarea personalului autorizat pentru operare și finalizarea lucrărilor de integrare în sistemul SCADA al centralei.

Licitatie in derulare și producție estimată

Pe lângă vizita de lucru, Transelectrica are în derulare o licitație pentru achiziția și montajul unui transformator nou de putere în stația 400/220/110 kV Mintia. Aceasta va asigura racordarea noii centrale la rețeaua națională. Potrivit informațiilor comunicate, producția de energie electrică a noii centrale de la Mintia este estimată să înceapă în septembrie 2026.
